Общество |
17 января 2013 года |
Необоснованные траты выявила КСП при строительстве сереговского санатория

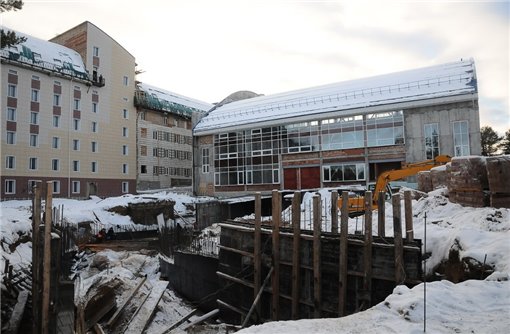

В конце минувшего года Контрольно-счетная палата РК завершила проверку законности и результативности использования средств республиканского бюджета, выделенных на строительство санаторного комплекса в селе Серегово Княжпогостского района. Как сообщили нам в КСП, контролеры проанализировали трехлетний период – с 2010 по 2012 год с общим объемом бюджетных средств около 789 миллионов рублей – и выявили ряд существенных нарушений. В ИТОГОВОМ документе палаты отмечается, что ненадлежащее выполнение своих функций заказчиком строительства санатория ГБУ РК «КР Инвестстройцентр» привело не только к нарушению градостроительного законодательства РФ и санитарно-эпидемиологических норм, но и к необоснованному расходованию бюджетных средств. В частности, не была проведена государственная экспертиза проектной документации, что повлекло за собой ошибки при расчетах стоимости строительной продукции и, как результат, необоснованное расходование средств республиканского бюджета на сумму более 3 миллионов рублей. Продолжение строительства в таких условиях может привести к дальнейшим необоснованным бюджетным тратам – на сумму порядка 13,9 миллиона рублей, считают специалисты КСП. Ряд строительно-монтажных работ (на сумму более 23 миллионов рублей) осуществлялся без разрешения на строительство. Кроме того, госконтракт на организацию строительства санаторного комплекса заключен на основании начальной (максимальной) цены, определенной с нарушением действующих нормативно-правовых актов. Дело в том, что при определении цены государственного контракта необходимо было ориентироваться на проектно-сметную документацию, имеющую заключение АУ РК «Управление государственной экспертизы РК» и утвержденную в установленном порядке заказчиком. Все эти условия не были выполнены. Заказчик оплатил работы, не предусмотренные госконтрактом и договором на организацию строительства, на общую сумму 19,3 миллиона рублей. Акты о приемке работ на сумму 159,5 миллиона рублей подписаны сторонами до того, как эти работы были выполнены, деньги подрядчик получил раньше, чем выполнил свои обязательства. КОНТРОЛЬНО-счетная палата РК выявила и нарушения требований к архитектурно-планировочным и конструктивным решениям зданий и помещений. В медицинских учреждениях высота помещений должна составлять не менее 2,6 метра, в то время как высота отдельных помещений в строящемся комплексе – 2,3 метра. Еще одно замечание касается исключения из объектов санаторного комплекса 18-квартирного жилого дома. Это может привести к возникновению проблем с обеспечением жильем обслуживающего персонала и соответственно с дальнейшей эксплуатацией объекта, прогнозируют специалисты КСП. Отчет по результатам проверки был направлен в адрес Главы республики и Государственного Совета РК. Напомним, в ноябре минувшего года Вячеслав Гайзер подверг жесткой критике ход строительных работ санаторного комплекса. Основная претензия состояла в том, что еще на стадии проектирования не были учтены все нюансы деятельности оздоровительного учреждения. Это привело к задержке сроков запуска санатория в эксплуатацию. По состоянию на конец октября 2012 года строительная готовность объекта в среднем оценивалась в 60 процентов. И если ранее ввести санаторий в эксплуатацию планировалось в наступившем 2013 году, то теперь завершение строительства перенесено на 2014 год. Впрочем, за всю многолетнюю историю этого долгостроя сроки его окончания переносились неоднократно. – Из всех строек в нашей республике санаторий «Серегово» – это самый значимый проект. Все силы и структуры должны быть скоординированы именно на этом объекте. Поэтому подключайте всех, в том числе надзорные органы, Госпожнадзор, я готов помогать вам в принятии решений, – отметил в ноябре Глава республики и поручил министру архитектуры, строительства и коммунального хозяйства Олегу Казарцеву ежемесячно докладывать о ходе строительства и планах на предстоящий период. Лина ПЕРОВА. |
